さて9/12アップデートで追加された任務を消化していきましょう(。・Д・)ゞ
今回は選択報酬任務が3つもあって更にどれも2重に選択するのでどれを貰うかしっかり考えておきましょう。
新任務でEx海域が指定されるかも知れないと残しておきましたけど[5-5/6-5]指定とは……_(:3 」∠ )_
精強「任務部隊」を編成せよ!
旗艦「Saratoga Mk.II/Mk.II Mod.2」+「軽巡洋艦」+「駆逐艦2」を編成すると達成。
実質「Saratoga」を85Lvまで育成して「試製甲板カタパルト」「改装設計図」を用意する任務。
この編成任務と次の出撃任務は[Mk.II]でも[Mod.2]でもいいんですけど
その次の任務が[Mk.II]指定なので任務を終えるまでは[Mod.2]にしない方がいいかな?

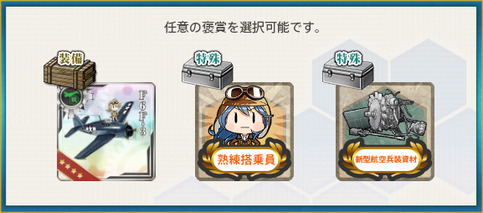

私は「F4U-1D」と「TBF」を選択しました。「Saratoga」の持ってくる「TBD」とは違う新装備なので注意!
多分この選び方をする提督が一番多いんじゃないですかねー
後に「F6F-5★10」を量産する予定なら 「F6F-3」を選ぶというのも1つの手ですが_(:3 」∠ )_
精強大型航空母艦、抜錨!

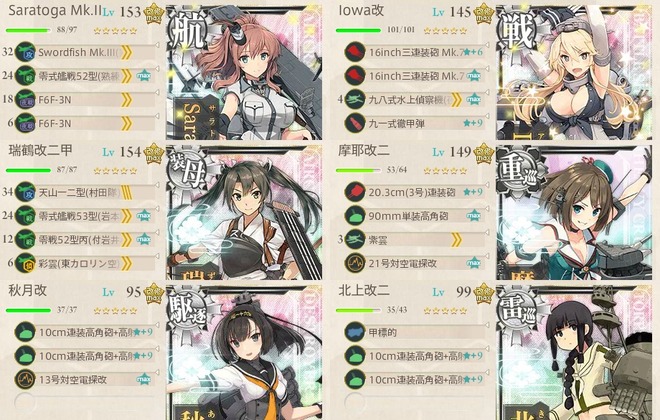

旗艦「Saratoga Mk.II/Mk.II Mod.2」+「軽巡洋艦」+「駆逐艦2」
編成:5-5(精強大型航空母艦、抜錨!
「Saratoga」の「Swordfish」は夜戦CI用。戦艦を入れると艦攻が減るので空母3編成が良いんじゃないでしょうか。
「瑞鶴」の2スロ目を「彗星(江草隊)」にして昼戦CI狙うのもありかも?
「阿武隈」は最初魚雷CI装備だったんですけど不発でS取り逃したので多分連撃の方が良いと思います(。・Д・)ゞ

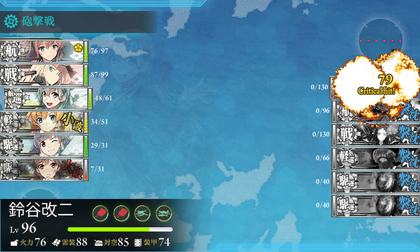

「Saratoga」が夜戦CIでヲ級改を撃破して「阿武隈」が連撃でレ級撃破してS勝利(。・Д・)ゞ
徐々に5-5任務が難しくなっていきますねぇ_(:3 」∠ )_脆い艦を3枠指定は流石に辛かった……
まぁ「Saratoga」の活躍が見れたのは良かったかな(・v・ )結構夜戦火力は安定してる気がします。
編成:6-2(精強大型航空母艦、抜錨!
索敵値調整が面倒だったので今回は中央√を通ろう計画は断念_(:3 」∠ )_
[5-5]に比べれば[6-2]は簡単なので特に問題はないですかねー
もし中央√を通ろうと調整するなら「阿武隈」→「由良」で制空補助して「鈴谷」→「北上」ですかね?

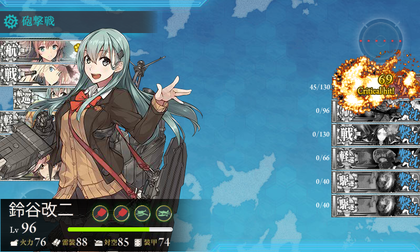

「鈴谷」が決めて昼戦S勝利(・v・ )こっちは1発でクリアとすんなりいけて良かった。
編成を洗練して6-2周回で戦果稼ぎつつ「まるゆ」狙うことを最近考えていたり_(:3 」∠ )_


ここもこの選び方をする提督が一番多いんじゃないですかねー
ここで「夜間作戦航空要員」を選ぶために最初の任務で「TBF」を取っておきたい感じでしょうか。
夜間作戦空母、前線に出撃せよ!
旗艦「Saratoga Mk.II」+自由枠5で[6-5]ボスS勝利1回で達成。
最初の方でも触れましたけど「Saratoga Mk.II Mod.2」ではダメなのでコンバート改装には注意!
テンプレ編成の空母の片方を「Saratoga」に代えるだけですし「Saratoga」自身がハイスペックなので問題ないはず。

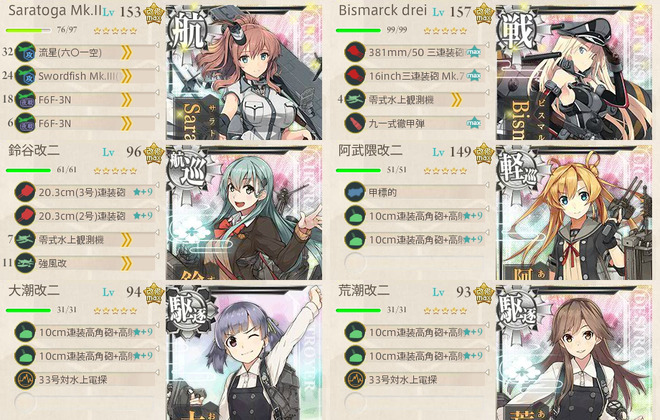

編成:6-5(夜間作戦空母、前線に出撃せよ!
素の夜戦火力も悪くないですし「F6F-5N」を用意出来ればこれから「Saratoga」編成でもいいかも。
まぁ夜間発艦と夜戦CIの条件とか夜間戦闘機/夜間攻撃機がどんな挙動をするのかをきっちり調べてからですかね。

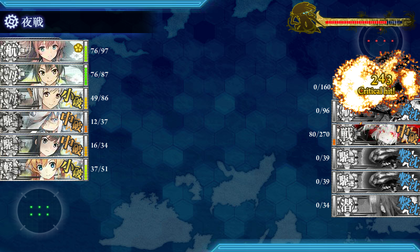

夜戦CIは発動しませんでしたが空母棲姫相手に151damageとこの夜戦火力なら文句なし(・v・ )


1つ目は「夜間作戦航空要員+熟練甲板員」で確定だと思いますけど2つ目は「補強増設」を選ぶ提督もそこそこいそう。
夏イベントで「補強増設」を使いましたけどまだ数がありますし私は「新型航空兵装資材」にしました。
どうしても必要なら課金して買えばいいアイテムですし入手が限られてる方がいいかなぁという感じです(・◇・)
出撃任務はこんな感じでした(。・Д・)ゞ
後は機種転換任務が3つあるんですけどまずは「F6F-3★10」を用意しないといけないので
そっちの任務消化はまだまだ先のお話になりそう_(:3 」∠ )_「F6F-5★10」とか用意するだけでも大変ですし。
「13号対空電探」と「22号水上電探」も2個ずつ必要なので計6個必要とこれも結構面倒(・×・)
一応「高波/風雲」を2人ずつストックしてありますけどこれなら「沖波/藤波」もストックしておけば良かった。

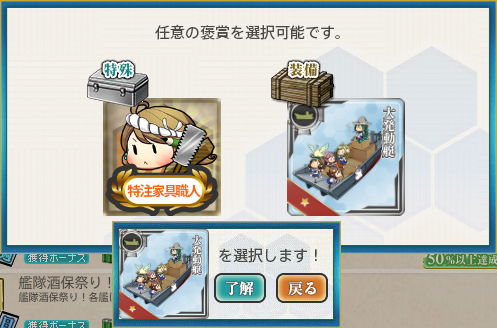

ちなみに演習任務もちゃんと消化しました(。・Д・)ゞ地味に「大発動艇」嬉しい。
今回は選択報酬任務が3つもあって更にどれも2重に選択するのでどれを貰うかしっかり考えておきましょう。
新任務でEx海域が指定されるかも知れないと残しておきましたけど[5-5/6-5]指定とは……_(:3 」∠ )_


旗艦「Saratoga Mk.II/Mk.II Mod.2」+「軽巡洋艦」+「駆逐艦2」を編成すると達成。
実質「Saratoga」を85Lvまで育成して「試製甲板カタパルト」「改装設計図」を用意する任務。
この編成任務と次の出撃任務は[Mk.II]でも[Mod.2]でもいいんですけど
その次の任務が[Mk.II]指定なので任務を終えるまでは[Mod.2]にしない方がいいかな?

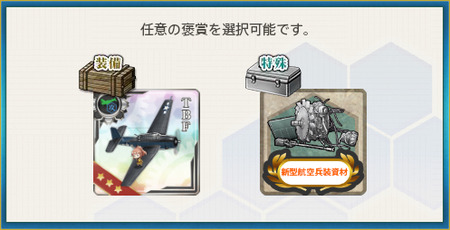

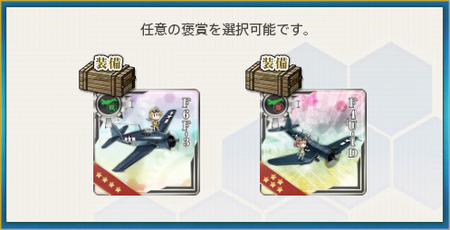

「F6F-3」or「F4U-1D」+「TBF」or「新型航空兵装資材」
いきなり選択報酬かつ初めての2重選択(。・Д・)ゞこの先2つの任務も同じ感じなのでよく考えましょう。私は「F4U-1D」と「TBF」を選択しました。「Saratoga」の持ってくる「TBD」とは違う新装備なので注意!

後に「F6F-5★10」を量産する予定なら 「F6F-3」を選ぶというのも1つの手ですが_(:3 」∠ )_


旗艦「Saratoga Mk.II/Mk.II Mod.2」+「軽巡洋艦」+「駆逐艦2」
+自由枠2で[5-5/6-2]ボスを各1回S勝利で達成。
軽巡1+駆逐2が必須なので[6-2]はともかく[5-5]がちょっと難しい(・×・)S勝利が条件じゃなかったらなぁ……

「Saratoga」の「Swordfish」は夜戦CI用。戦艦を入れると艦攻が減るので空母3編成が良いんじゃないでしょうか。
「瑞鶴」の2スロ目を「彗星(江草隊)」にして昼戦CI狙うのもありかも?
「阿武隈」は最初魚雷CI装備だったんですけど不発でS取り逃したので多分連撃の方が良いと思います(。・Д・)ゞ


「Saratoga」が夜戦CIでヲ級改を撃破して「阿武隈」が連撃でレ級撃破してS勝利(。・Д・)ゞ
徐々に5-5任務が難しくなっていきますねぇ_(:3 」∠ )_脆い艦を3枠指定は流石に辛かった……
まぁ「Saratoga」の活躍が見れたのは良かったかな(・v・ )結構夜戦火力は安定してる気がします。


索敵値調整が面倒だったので今回は中央√を通ろう計画は断念_(:3 」∠ )_
[5-5]に比べれば[6-2]は簡単なので特に問題はないですかねー
もし中央√を通ろうと調整するなら「阿武隈」→「由良」で制空補助して「鈴谷」→「北上」ですかね?


「鈴谷」が決めて昼戦S勝利(・v・ )こっちは1発でクリアとすんなりいけて良かった。
編成を洗練して6-2周回で戦果稼ぎつつ「まるゆ」狙うことを最近考えていたり_(:3 」∠ )_

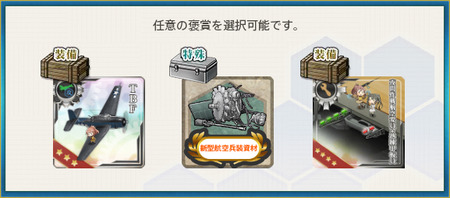

「F6F-3」or「熟練搭乗員」or「新型航空兵装資材」+「TBF」or「夜間作戦航空要員」
第2の2重選択報酬(。・Д・)ゞ私は「F6F-3」と「夜間作戦航空要員」を選択しました。
ここで「夜間作戦航空要員」を選ぶために最初の任務で「TBF」を取っておきたい感じでしょうか。


旗艦「Saratoga Mk.II」+自由枠5で[6-5]ボスS勝利1回で達成。
最初の方でも触れましたけど「Saratoga Mk.II Mod.2」ではダメなのでコンバート改装には注意!
テンプレ編成の空母の片方を「Saratoga」に代えるだけですし「Saratoga」自身がハイスペックなので問題ないはず。


素の夜戦火力も悪くないですし「F6F-5N」を用意出来ればこれから「Saratoga」編成でもいいかも。
まぁ夜間発艦と夜戦CIの条件とか夜間戦闘機/夜間攻撃機がどんな挙動をするのかをきっちり調べてからですかね。


夜戦CIは発動しませんでしたが空母棲姫相手に151damageとこの夜戦火力なら文句なし(・v・ )

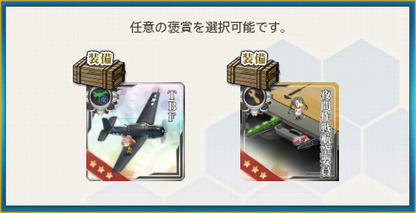

「TBF」or「新型航空兵装資材」or「夜間作戦航空要員+熟練甲板員」
「新型航空兵装資材」or「熟練搭乗員」or「補強増設」
第3の2重選択報酬(。・Д・)ゞ私は「夜間作戦航空要員+熟練甲板員」と「新型航空兵装資材」を選択しました。「新型航空兵装資材」or「熟練搭乗員」or「補強増設」

夏イベントで「補強増設」を使いましたけどまだ数がありますし私は「新型航空兵装資材」にしました。
どうしても必要なら課金して買えばいいアイテムですし入手が限られてる方がいいかなぁという感じです(・◇・)
出撃任務はこんな感じでした(。・Д・)ゞ
後は機種転換任務が3つあるんですけどまずは「F6F-3★10」を用意しないといけないので
そっちの任務消化はまだまだ先のお話になりそう_(:3 」∠ )_「F6F-5★10」とか用意するだけでも大変ですし。
「13号対空電探」と「22号水上電探」も2個ずつ必要なので計6個必要とこれも結構面倒(・×・)
一応「高波/風雲」を2人ずつストックしてありますけどこれなら「沖波/藤波」もストックしておけば良かった。
